Projekat 400 kV DV Lastva-Čevo podrazumijeva izgradnju dva dalekovoda 2×400 kV I 400 kV dužina oko 35 km kojim bi se TS Lastva povezala na EES Crne Gore uklapaljem u postojeći DV 400 kV Podgorica-Trebinje i povezivanjem sa TS Pljevlja izgradnjom dionice DV 400 kV Lastva-Pljevlja od Lastve Grbaljske do Čeva.

Projekat se realizuje uvažavajući obaveze iz Ugovora o koordinaciji projekta povezivanja EES-a Italije i Crne Gore kao i potrebe da prenosna 110 kV mreža ne bude „usko grlo“ u realizaciji planova razvoja kako Primorja tako i sjevera Crne Gore.
Cilj Projekta je izgradnja energetske ingrastrukture na teritoriji Crne Gore koja će obezbijediti uslove za povezivanje EES-a Italije I Crne Gore, smanjiti problem sa isporukome električne energije na prenosnom nivou na primorju Crne Gore, obezbijediti povezivanje na 110 kV naponski nivo TS Žabljak I Brezna I time poboljšati sigurnost napajanja potrošača na sjjeveru Crne Gore. Sve navedeno će učiniti EES Crne Gore stabilnijim i pouzdanijim a takođe će smanjiti uticaj sujednih EES-ova u slučaju velikih poremećaja.
Realizacija Projekta obuhvata sledeće podprojekte:
- TS 400/110/35 kV Lastva (2×300 MVA);
- DV 400 i 2x 400 kV DV Lastva-Čevo;
- DV 400/ 400+110 kV DV Čevo-Pljevlja;
Glavni benefiti Projekta su:
- omogućenje dvostranog napajanja TS Brezna i TS Žabljak.
- ispunjenje n-1 kriterijuma sigurnosti u slučaju tranzita 500-1000 MW preko pomorskog kabla;
- pouzdano snabdijevanje potrošnje u primorskom dijelu Crne Gore;
- poboljšanje naponsko-reaktivnih prilika;
- priključenje interkonektivne veze Crne Gore i Italije podmorskim kablom;
- rasterećenje prenosnih kapaciteta ka primorju.
- poboljšanje naponsko reaktivnih prilika u 400 kV mreži Crne Gore;
- smanjenje gubitaka u prenosnoj mreži (kroz veće iskorišćenje 400 kV mreže);
Planirana vrijednost ukupnog projketa je oko 119.7 mil €.

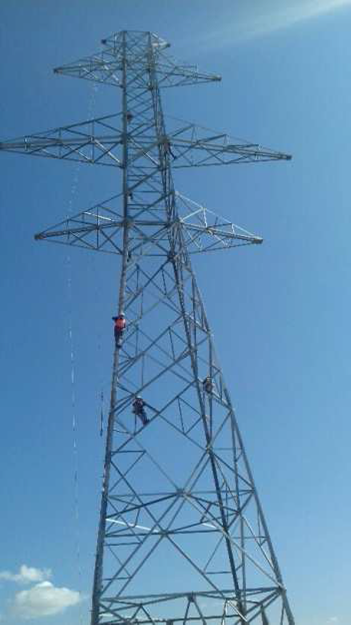

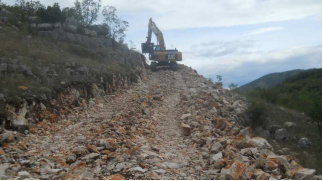

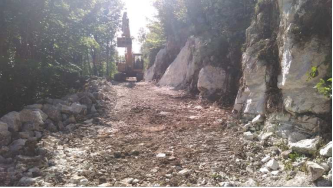

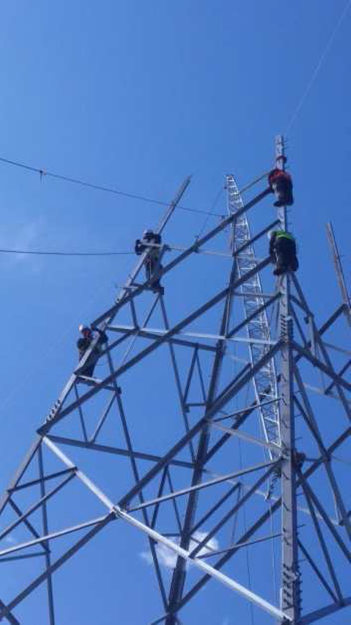

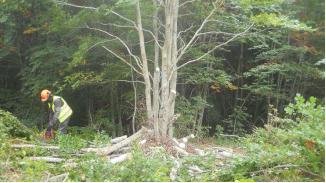

Što se tiče DV 400 i 2x 400 kV DV „Lastva-Čevo“, završeni svi radovi 100% (DV 400 kV „Lastva – Čevo“ i privremena veza 110 kV „Lastva – Brezna“). Od jula 2022. godine u pogonu su dva nezavisna 400 kV dalekovoda „Lastva – Trebinje“ i „Lastva – Podgorica 2“. Dana 18.01.2023. godine dobijena je upotrebna dozvola za privremenu vezu 110 kV „Lastva – Brezna“ (u pitanju je složeni, kombinovani 110 kV vod dužine cca 100 km).
Vrijednost ukupnog projekta je oko 119,7 miliona €.

| CBA Indikatori/Projekat | TS 400/110 kV Lastva, 400 kV DV Lastva – Čevo i Čevo – Pljevlja |
| B1.Poboljšana sigurnost snadbevanja | Neisporučena el.energija se procjenjuje na oko 2.13 GWh (zbog neizgradnje TS Lastva)+7.06 GWh (neizgradnja DV 400 kV Lastva-Pljevlja), što godišnje iznosi oko (oko 6.9 mil€) |
| B2.Društvena i ekonomska dobrobit (mil€) | Omogućuje se povezivanje tržišta Italije i JI Evrope sa punim kapacitetom DC kabla 1000 MW čime se povećava dobit proizvođača električne energije |
| B3.RES integracija | Omogućava izgradnju TS 400/110/35 kV Brezna na koju se priključuje HE Komarnica (172MW), VE Krnovo (72MW) |
| B4.Variranje u gubicima (GWh) | Smanjenje gubitaka za 52.643 GWh godišnje (oko 1.621 mil€) |
| B5.Variranje u emisiji CO₂ (%) | U slučaju izgradnje obnovljivih izvora (172+72 MW) očekuje se smanjenje angažovanja termo jedinica i smanjenje CO2 |
| B6.Tehnička otpornost /Bezbijednost sistema | Ovaj projekat značajno podiže tehničku otpornost sistema i pri većim poremećajima (npr. ispad 400 kV postrojenja u TS Podgorica 2 ili ispadi u 110 kV mreži na primorju). DV 400 kV Lastva – Pljevlja omogućava maksimalnu isporuku na kablu ka Italiji. Zatvaranje prstena u 400 kV mreži podiže sigurnost rada sistema i rješava dosadašnje probleme paralelnog rada 400 kV i 220 kV mreže. |
| B7.Fleksibilnost | I bez punog iskorišćenja kabla povećava se sigurnost snabdijevanja i rada sistema. Realizuje se cilj iz Strategije, zatvaranje 400 kV prstena u Crnoj Gori. Projekat je fleksibilan jer zadržava svoje benefite u različitim scenarijima razvoja prenosne mreže |
| Kapacitet prenosne mreže (GTC) | Povećava se vrijednost za oko 500 MW |
